向计划中添加其他资源
资源管理器可以向计划中添加资源。例如,如果你想在不同的资源之间分配工作,你就有这种能力。假设计划已被确认,并且您确定不再拥有可以满足请求的单个资源。向计划中添加资源…

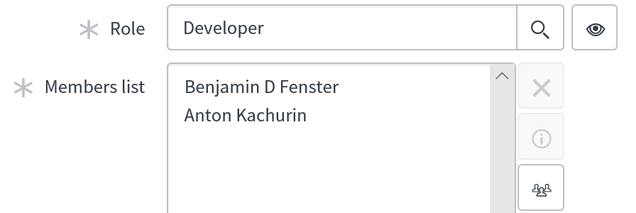

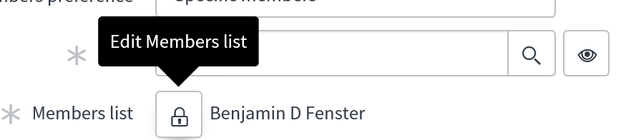

- 单击Member列表图标并添加第二个开发人员。
这将把计划重置为所请求的状态。此时,您只需再次确认计划即可。这将在两个资源之间平均分配请求的分配。
视频教程
调整每月或每周分配
假设您想要进一步调整资源计划,您可以根据项目经理选择的“分配类型”,在个人分配级别上进行调整,无论是每月还是每周。在这种情况下,假设您不想在项目的第一个月将工作分配给两个资源,因为PM在第一个月只请求了0.5个资源。要做出这种改变……
- 单击请求的小时数,并将小时数添加到“请求的小时数”中,以便将所有时间分配给将在本月处理该项目的资源
- 然后,您可以从第二个资源中减去这些时间
请注意,一旦分配开始日期已经过去,您就不能调整分配。但是,如果您想在一个月开始后调整一个月的余额,您可以深入到每日分配级别,并为该月的未来几天调整分配。要做到这一点,请参见下文。
*从ServiceNow的伦敦版本开始,已分配小时列现在被命名为Confirmed/Allocated。

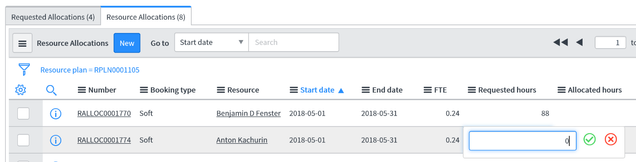

如果在调整资源分配上的FTE后看到以下错误,请通过更改Requested hours字段继续进行调整。

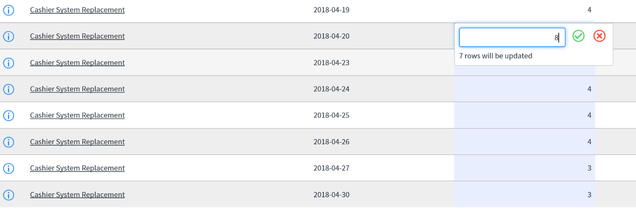

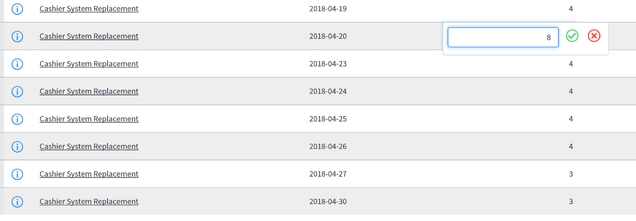

调整每日分配
- 单击分配编号
- 然后,您可以单击任何单个的每日分配并进行更改
要更改一系列分配,请单击要更改的单元格,按住控制键,然后单击要更改的其他分配中的同一单元格。这将突出显示您想要更改的所有单元格。然后释放控制键,单击要更改的任何单元格。更改这一个单元格将更新所有突出显示的单元格。
在资源应用程序中跟踪休假时间
有两种方法可以在工具中跟踪休假时间。您可以通过“我的日历”功能或使用“休假的运营计划类型”通过“运营资源计划”跟踪休假。区别主要在于,当您通过My Calendar跟踪它时,没有创建实际的资源计划,而当您通过操作资源计划跟踪它时,有。有些人喜欢那张唱片,有些人则认为它很杂乱。一般的建议是使用My Calendar,当然,根据你的具体需要做最好的选择。建议跟踪休假或其他为期一周或更长时间的休假计划时间。
有关更多信息,请参阅ServiceNow kb文章(在单击链接之前必须登录到ServiceNow)。
