联邦大道700号
沃伦大厦是波士顿大学最大的传统风格住宅,建于20世纪60年代中期,将对所有三座塔楼和四层进行大规模的分阶段全面翻新,从2025年1月初开始,到2028年夏天完成。在冬季的几个月里,每个立面都将被完全布置,准备在每年夏季会议开始时开始改造工作。每座塔楼将在15个月左右的时间内关闭,空置,并计划在明年秋季学期开始时重新开放。
该项目以LEED金牌认证为目标注册。沃伦塔的翻新-以及波士顿大学的所有重大翻新和新建筑项目-都按照大学气候澳门威尼斯人注册行动计划的规定追求LEED金牌。
外观
整个外部立面将被完全脚手架和覆盖物包裹,以接受完整的砌体修复和修复。所有窗户都将被更换,外墙和屋顶区域将增加额外的隔热材料,以满足当前的能源规范。所有屋顶区域和屋顶排水系统将被更换。

在内部

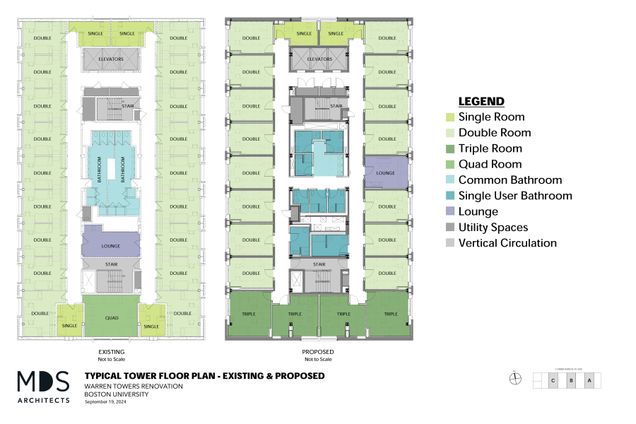

每个学生房间和休息室都将被彻底改造,包括新的墙壁、地板、天花板、门、照明和电气设备。每间宿舍都有空调。
走廊和走廊将采用全新的墙壁、地板和天花板饰面以及照明。
现有的浴室将被拆除,取而代之的是私人的、无障碍的全性别浴室。还将安装新的服务和系统,如新的管道、新的IT基础设施和新的安全系统。餐厅将全面改造,并将接收所有新的烹饪设备,服务,家具和饰面。
里程碑计划
A座- 2026年秋季学期竣工及营业额(计划2026年8月11日)
B楼- 2027年秋季学期竣工及营业额(计划2027年8月10日)
C楼- 2028年秋季学期完工及营业额(计划2028年8月8日)
食堂- 2026年秋季学期完工和营业额(计划2026年8月20日)
新闻及最新消息
每周更新可在“项目新闻和警报”部分在这个页面的底部。
沃伦·托尔斯(马萨诸塞州波士顿)


项目团队
BU项目管理:Jeffrey A. Hoseth, AIA, John Barton, David Flynn和Sonia Richards(校园规划与运营);Paul Riel(辅助服务)承包项目管理:左野项目管理
项目执行:Matt McBurnie, mmcburnie@leftfieldpm.com
项目经理:科里·戴维森,cdavidson@leftfieldpm.com
师:米勒戴尔斯皮尔斯公司
结构工程师: Souza, True & Partners, Inc.
MEP, F/P工程师:R.W.沙利文工程师公司
土木工程师:系统中工程
施工经理:肖穆特设计与施工
