Warren Towers翻新-施工更新- 2025年10月1日

项目概况

  • 每天的工作时间是从早上7点到下午3点半。
  • 夜间工作时间从晚上8点到早上7点。
  • 该小组目前处于两个阶段,主要翻新项目和冬季休会调查/启用阶段。
  • 紧急联系人
    • 业主代表-左野项目管理:科里戴维森- 508-330-8489
    • 承包商代表- Shawmut设计与施工:Matt Galloway - 617-413-7758

在1月11日的周末

  • 西夫韦品牌将继续组装头顶上的保护脚手架沿着联邦大道的大楼前面。上夜班。

在1月13日的那一周

外部工作

4楼平台屋顶

  • 澳门威尼斯人注册将继续在低屋顶(A塔的东部和西部)的交错支撑钢上工作。

前广场(联邦大道)

  • 澳门威尼斯人注册将在夜班期间继续沿着英联邦大道安装架空安全保护装置,该装置将在整个项目期间的所有阶段保持到位。

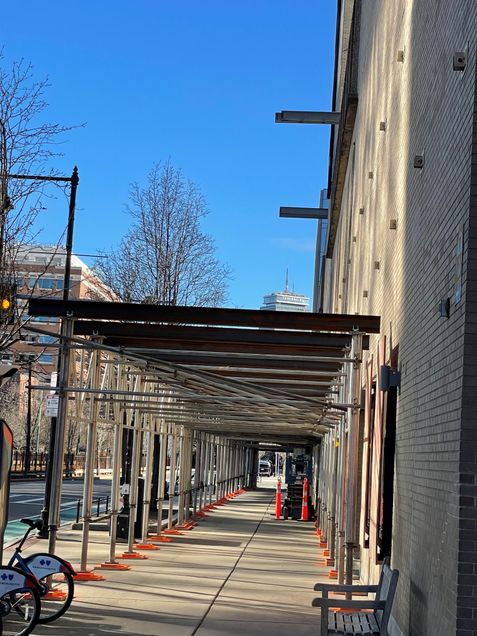

头顶上的保护
头顶上的保护

后巷(后巷)

  • 澳门威尼斯人注册将继续在建筑物后部安装临时楼梯、架空保护、支撑塔和脚手架。
徘徊在后巷
  • 周一和周二将有部分小巷关闭:电工将设置大卷电线并将其拉入管道,这将需要一个隔离区。请按照指示指示行人路线。
  • 澳门威尼斯人注册将在后巷工作,凿掉4层和5层外墙的砖饰面。

    Cummington购物中心

    • A塔的钢桥梁将交付并组装。
    • 在提升道基础上装配桥梁支撑塔。

    欣斯代尔购物中心

    • 有一个临时围栏区域,澳门威尼斯人注册将使用作为脚手架放置区域。

    室内的工作

      • 通力将在现场测量现有的自动扶梯,为更换做好准备,并根据需要将个别部分短暂下线。

      停车场

      • 电气工作将在1号临时电气室继续进行地板上。
      • 澳门威尼斯人注册将进行选择性取心,以调查结构板的修复工作。

      4楼和用餐区

      • 团队将重新安装天花板瓷砖,并完成食堂的最后一次清洁。

      未来/引人注目的任务

      • 起重机的工作计划在一月的周末举行 25这个和一个 正式notificati已经发布了;第二份通知将于本周中发出。

      查看所有帖子
