Warren Towers翻新-施工更新- 2024年12月20日

项目概况

  • 目前的阶段
    • 冬季休会调查/启用
    • 下周是主要改造工程的启动和开始
  • 工作时间:
    • 白班:早上7:00 -下午3:30
    • 夜班晚上8点至早上8点
  • 南小巷通道:请使用大楼后面的小巷进入111卡明顿购物中心
  • 紧急联系人

业主代表-左野项目管理:科里戴维森- 508-330-8489

承包商代表- Shawmut设计与施工:Matt Galloway - 617-413-7758

在12/21/2024和12/22/2024的周末

  • 这个周末没有工作计划。

在2024年12月23日这一周

  • 2024年12月25日没有工作计划

外部工作

前街面(联邦大道)

  • 夜班期间,澳门威尼斯人注册将开始拆除头顶的顶篷、标牌和沿联邦大道的建筑物前面的照明设备。

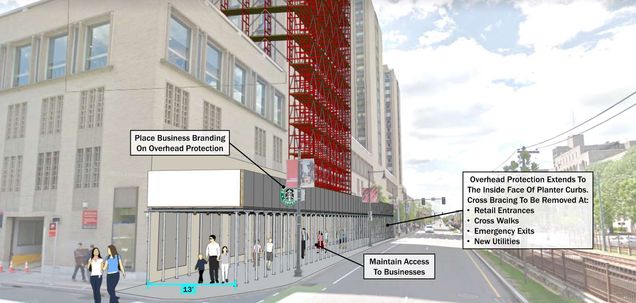

  • 在拆除现有的顶篷后,将安装架空安全保护装置,并在项目期间保持不变。
架空安全保护装置将安装并在项目期间保持到位。

后巷(后巷)

  • 建筑后巷现有的镀锌钢楼梯将被拆除,通过停车场的后部进入,为脚手架和架空保护装置腾出空间。
  • 澳门威尼斯人注册将开始在建筑物后部安装架空保护装置、支撑塔和脚手架。
  • 临时楼梯和架空保护装置将安装在舞台外侧,以保持进出停车场的通道。

Cummington购物中心

  • 安装临时施工围栏,建立A塔施工装货码头和吊道区。
  • 挖土切割承台,为A塔提升机混凝土承台准备土基。

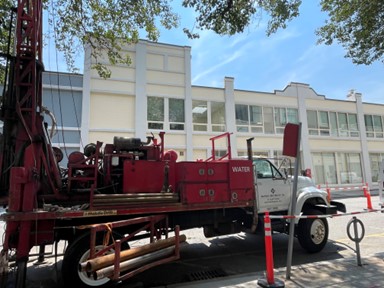

  • 一辆车载钻机将驻扎在街道上,获取土壤样本供设计团队分析。

欣斯代尔购物中心

  • 一辆车载钻机将驻扎在街道上,获取土壤样本供设计团队分析。
一辆车载钻机将驻扎在街道上,获取土壤样本供设计团队分析。

室内的工作

  • 12月26日上午7点至3点30分,a塔将安排停电,以配合临时施工供电。
  • 奥的斯电梯将对A塔现有的电梯井进行调查,并根据需要对个别电梯进行短期停机。
  • 通力将在现场测量现有的自动扶梯,为更换做好准备,并根据需要将个别部分短暂下线。
  • 费尔德曼将进入A塔和C塔的屋顶,为FAA许可证进行测量。

停车场

  • 澳门威尼斯人注册将在第二层的新钢连接处凿开现有的混凝土防火材料。
  • 1号临时电气室继续进行电气工作

4th楼层及用餐区

  • 澳门威尼斯人注册将打开选定的天花板瓦片,拆除防火材料,进行钢结构现场测量。
  • 对步入式冷却器地板堆积的无创检查。
  • 选择拆除小面积的墙体,审查现有螺柱的状况。
  • 费尔德曼将继续检查4号楼西端和北走廊的现有情况

未来/引人注目的任务

  • 吊车工作暂定在1月25日和26日的周末。稍后将提供正式通知和更多信息。
