霍华德瑟曼中心-建设更新- 19年11月22日
2019年11月25日这一周
一般:
临时指示牌被张贴出来,以帮助公众在一楼导航。主要的建筑入口是通过埃塞克斯街的入口。次要入口位于建筑后部,靠近车库的坡道。从停车场到五楼的主楼梯井是主要的通道。现有的电梯将在整个项目期间继续保持功能。所有楼梯间都有紧急出口。临时紧急出口标志张贴在各处。
车库水平
- 乘客电梯的安装将继续进行。
- 储藏室将开始装帧。
- 机械管道和管道的保温将继续进行。
1号圣水平
- 木制品的安装将继续进行。
- 大堂吊顶的安装工作将继续进行。
- 室内门和五金的安装将继续进行。
- 装饰天花板和杂项区域的粉刷将继续进行。
- 空气处理器的平衡和测试将继续进行。
- 杂项暖通空调和机械将继续。
- 灯具的安装将继续进行。

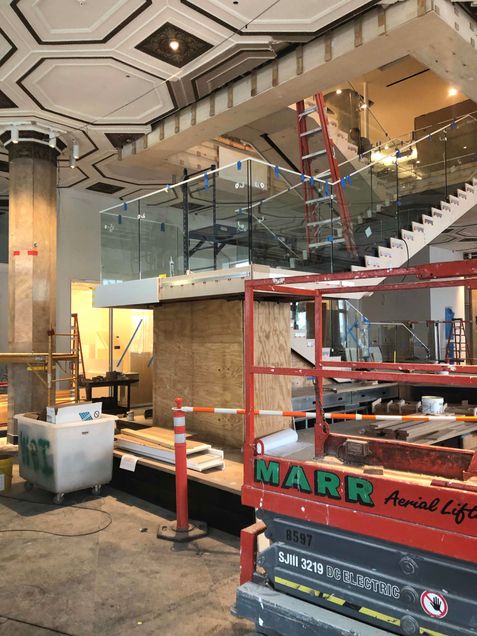

- HTC楼梯装饰的安装将继续进行。

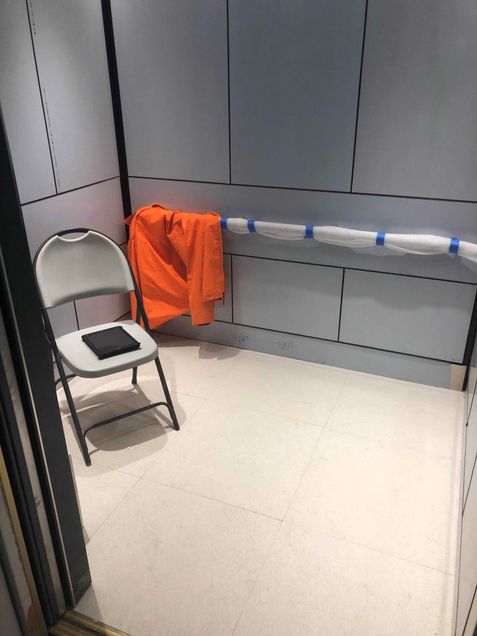

- 抛光和剥离水磨石地板将开始。
在夹层
- 机械,电气和管道的打孔清单将继续。
在2号nd 水平
- 临时的方向标志被放置以帮助公众导航。
- 两个公共区域的油漆修补和施工将继续进行。
- 室内门和五金的安装将继续进行。
- 木制品的安装将继续进行。
- 装饰波浪吊顶的安装工作将继续进行。
- HTC楼梯上的吊灯装置将开始安装。
- MEP完成工作将继续进行。

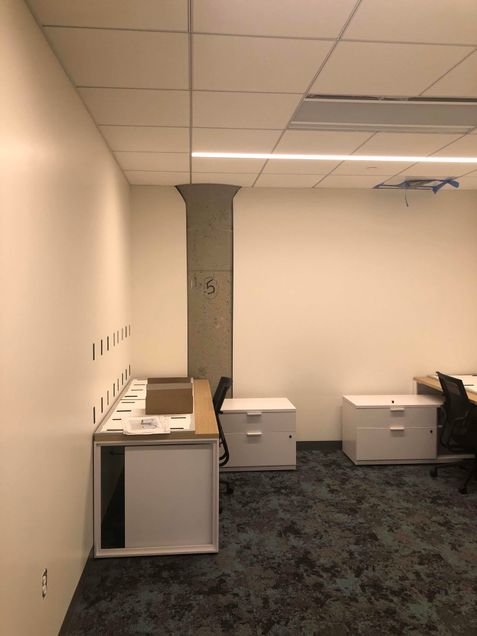

- 家具的安装将继续进行。
- 2楼所有HTC房间将开始清洁。
在3、4、5层
- 火警测试将继续进行。
- 乘客电梯的安装将继续进行。
- 电梯前厅的框架将继续进行。
- 环保部的惩罚名单还会继续。
外
- 窗户的嵌缝和密封将继续进行。
- 街机石的填缝和密封将继续进行。

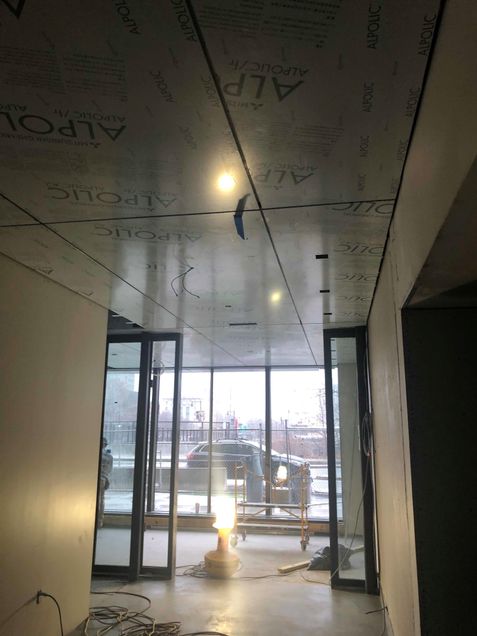

- 将安装标识结构锚。
在此提醒大家,请注意所有的方向标志,因为行人通道可能会在建筑物的内部和外部改变。你的安全至关重要!
