霍华德瑟曼中心-建设更新- 19年10月18日
在10月21日的一周内:
一般:
临时指示牌被张贴出来,以帮助公众在一楼导航。主要的建筑入口是通过埃塞克斯街的入口。次要入口位于建筑后部,靠近车库的坡道。从停车场到五楼的主楼梯井是主要的通道。现有的电梯将在整个项目期间继续保持功能。所有楼梯间都有紧急出口。临时紧急出口标志张贴在各处。
车库水平
- 火灾报警装置以及其他机械、电气和管道设备将继续安装。
- 新楼乘客电梯和HTC电梯的安装将继续进行。
- 发电机测试将在本周末进行。
1号圣水平
- 将安装幕墙钢材。
- 办公室将安装隔音天花板瓦片格栅。
- 木制品的安装将继续进行。
- 装饰天花板、走廊和教室的粉刷将继续进行。
- 西顶棚的钢材焊接将继续进行。
- 空气处理器的平衡和测试将继续进行。
- 暖通空调和机械管道的绝缘将在整个一楼继续进行。
- 将继续安装灯具。
- 火警柜内的洒水喷头将启动。
在夹层
- 所有MEP完成工作将继续进行。
- 其余的隔音天花板将继续安装。
在2号nd 水平
- 临时的方向标志被放置以帮助公众导航。

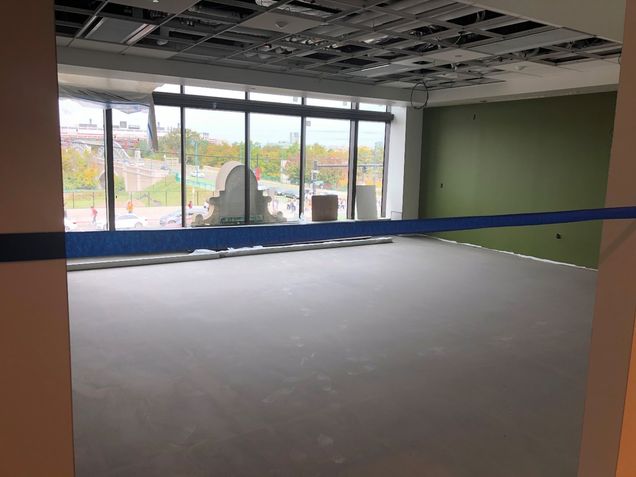

- 施工区内的地面准备工作已经开始,并将继续进行。
- 公共区域的粉刷和施工将继续进行。
- 木制品的安装将继续进行。
- 隔音天花板瓷砖的安装将继续进行。
- 环保部的收尾工作正在进行中,并将在未来几周内继续进行。
- 火警柜内的洒水喷头将启动。
在3、4、5层
- 正在进行的火灾报警系统安装将继续进行。
- 消防报警柜内的洒水喷头将启动。
- 新楼客运电梯的电梯安装正在进行中。
外
- 前厅将安装花岗岩和石灰石。
- 窗户的填缝和密封将继续进行。
在此提醒大家,请注意所有的方向标志,因为行人通道可能会在建筑物的内部和外部改变。你的安全至关重要!
